Nouvelles du projet

Le compte-rendu consolidé des réunions projet se trouve sur NextCloud.

Mars 2021 :

Réunions principalement tournées autour de la création des sous-projets en cours dans l'espace projet, et de la préparation de la communication associée et la détermination des premières tâches.

24/2/2021 :

  • on passe en revue rapide le doc de Fabio, qui nous semble très cohérent

  • on étudie la fonction de backlog de OpenProject, qui pourra servir à mettre en œuvre pratique de la méthodologie agile sous forme de tableau (définition et assignation simple des tâches)


17/2/2021 :

  • Travail sur la logique de développement macro, avec présentation d'un squelette de macroplanning par Fabio. La prochaine étape est de le transformer sous OpenProject et de l'affiner.


10/2/2021 :

  • Divers points dont préparation de la prochaine réunion du 17/2, qui sera dédiée à la définition de la logique de développement macro.

3/2/2021 :

  • On fixe les étapes de la création d'une infrastructure sol de mutualisation de cartes d'essai, à partir de l'outil de réservation et d'exploitation développé par Zak dans son cadre pro, en visant à le rendre open source
  • Travail autour de la feuille de route et logique de développement.

20/1/2021 :

On fixe un certain nombre de tâches dans 3 domaines, elles sont ajoutées dans OpenProject :

  • télécommunications et protocoles réseaux (communication sol - constellation / intra-constellation / satellite client vers constellation)
  • plateforme satellite dont notamment analyses de consommation électrique
  • émulation au sol de tests autour de l'effet doppler, du décodage des trames...

13/1/2021 :

Discussions diverses sur la progression du projet. Mise en relief notamment de la nécessité de créer une roadmap globale du projet, qui dépasse les aspects IT pour englober tous les aspects du système.

6/1/2021 :

  • échange initial sur le test orbital de décembre 2021 et ce qu'il pourrait recouvrir
  • accord sur le fait que le scénario détaillé dans Capella de traitement d'image s'applique aux autres cas d'usage que nous visons avec Phoenix, il n'est pas nécessaire de le dupliquer en l'appliquant à d'autres cas d'usage.
  • Lucien indique qu'il est compliqué de se joindre au projet quand on n'a pas de connaissances IT, il va se lancer dans la réalisation d'un glossaire sur le wiki. Et on va aussi rapidement définir des tâches non informatiques.

23/12/2020 : Recherche sur briques existantes

Concrètement, quelles briques déjà existantes pourraient être réutilisées dans le cadre Phoenix ? Par exemple dans SatNOGS, comment sont faites des demandes d’observation ? Pouvons-nous utiliser le même mode de fonctionnement, dans le cadre de la récupération de données depuis un satellite « client » par un nœud Phoenix ?

16/12/2020 : Détail des commandes envoyées au système

Nous nous sommes concentrés sur les commandes types envoyées au système dans le cadre du scénario de traitement d'image. Cela nous a permis d'identifier un certain nombre de fonction de l'ordonnanceur ("scheduler") qui est apparu au cours de l'analyse système.

9/12/2020 : Retour sur le processus suivi jusqu'ici

Loïc a fait un récapitulatif des étapes suivies jusqu'ici avec Capella, à destination des membres du projet qui n'étaient pas présents lors des précédentes réunions.

Voici la vidéo :

La question est posée d’intégrer ou non les stations sol dans le système Phoenix. Par exemple de façon à permettre de la connexion au réseau pour un individu / organisation sans aucune capacité de communication vers l’espace.

3/12/2020 : Analyse système scénario traitement d'image

Nous avons complété le schéma d'Architecture Système du scémario de traitement d'image que nous avions entamé lors de la session précédente.


Cela nous a conduit à nous poser de nombreuses questions sur le fonctionnement concret de Phoenix, par exemple l'importance de l'ordenancement des tâches, ce qui amené à mettre en relief la fonction de "schedule" au centre du système.

Nous avons aussi construit le Scénario d'Echange associé, qui documente l'ordre des actions effectués, et qui a permis aussi d'enrichir l'architecture système.

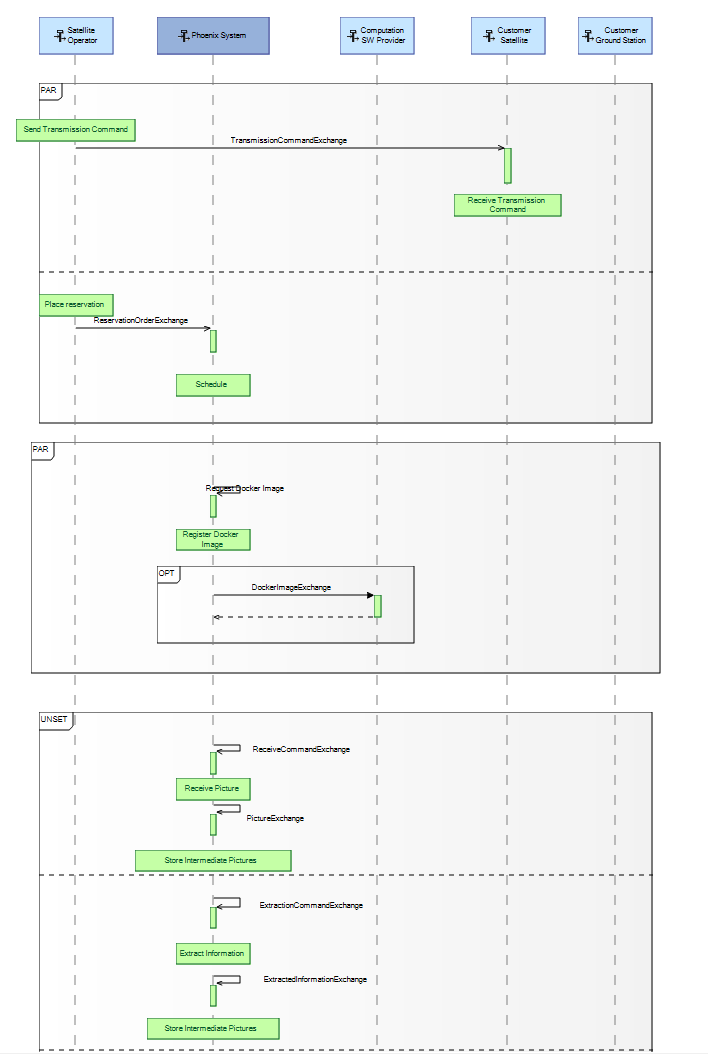

ES_picture extraction.PNG



25/11/2020 : première réunion de conception

Nous avons réalisé la phase d'Analyse Opérationnelle selon la méthode Arcadia de modélisation architecturale des systèmes, en utilisant le logiciel Capella.


Cet exercice a permis de mettre en évidence les différents acteurs et entités qui vont interagir avec le système Phoenix, et la nature de ces interactions. Nous sommes aussi entrés en détail dans l'un des scénarios, celui de traitement d'image réalisé dans la constellation.

haut
